Ausbau
Die Niedersächsische Landesbehörde für Straßenbau und Verkehr (NLStBV) begleitet das Ausbauvorhaben schon seit Beginn der Erweiterungsplanungen. Unter Leitung der NLStBV erfolgte auch die Erarbeitung der Planfeststellungsunterlagen.
Diese Planungen sind heute rechtliche Grundlage des Ausbaus und damit des Auftrages für A1 mobil. Sie machen verbindliche Vorgaben für die Art und Weise der Bauausführung. So ist z. B. genau vorgeschrieben, wo welche Art von Lärmschutz zu errichten ist und welche abzubrechenden Brücken während der Bauarbeiten durch Behelfsbrücken zu ersetzen sind.
Nähere Informationen zum Auftraggeber NLStBV finden Sie hier.
A1 mobil ist für folgende Leistungen verantwortlich:
Alle Leistungen des Ausbaus erbringt die Arbeitsgemeinschaft Bau im Auftrag von A1 mobil. Diese Arbeitsgemeinschaft hat zahlreiche mittelständische und lokale Bauunternehmen und Ingenieurbüros in das Projekt eingebunden.
Nähere Informationen zur Arbeitsgemeinschaft Bau finden Sie hier.
Grunderwerb
A1 mobil führt im Namen und nach den Grundsätzen der Bundesrepublik Deutschland die Verhandlungen zum Erwerb der für den Ausbau benötigten Grundstücke durch. Neuer Eigentümer der Grundstücke wird die Bundesrepublik Deutschland.
Nach obenBauplanung und Bauleistungen
A1 mobil trägt die Verantwortung für den Aus- bzw. Neubau von Fahrbahnen, Brücken, Anschlussstellen, Lärmschutzanlagen und die Herstellung der landschaftspflegerischen Gestaltungs- und Kompensationsflächen. Alle Maßnahmen basieren auf den Vorgaben der Planfeststellung.
Der Ausbau in Zahlen:
| Hauptleistungen | |
| 1 | Autobahndreieck |
| 8 | Anschlussstellen |
| 18 | Park- und Rastanlagen |
| 38 | Unterführungsbauwerke (Straßen- Wege- und Gewässerunterführungen unter der Autobahn) |
| 36 | Überführungsbauwerke (Straßen und Wegeüberführungen über der Autobahn) |
| 68 | Absetz- und Regenrückhaltebecken |
| Hauptmengen | |
| 2.000.000 m3 | Erdarbeiten |
| 1.173.000 m2 | Fahrbahn Betonbauweise |
| 995.000 m2 | Fahrbahn Asphaltbauweise |
| 68.000 m | Fahrbahn Asphaltbauweise |
| 76.000 m3 | Beton Brückenbauwerke |
| 10.400 to | Spann- und Baustahl Brückenbauwerke |
| 105.000 m2 | Lärmschutzwand |
| 218 ha | Flächen für landschaftspflegerische Kompensationsmaßnahmen |
Bauablaufplanung und Verkehrssicherung

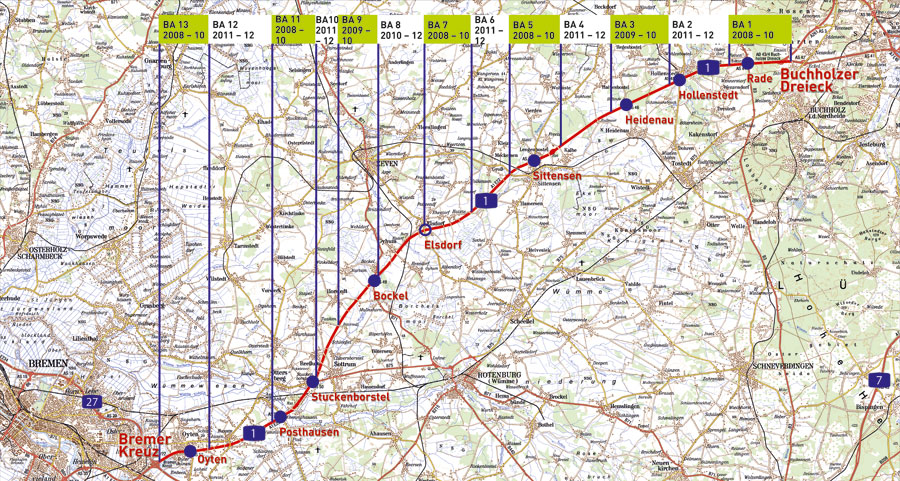

Für den Ausbau wurde die 73 Kilometer lange Strecke in 13 Bauabschnitte (BA) unterteilt. Alle Abschnitte sind circa sechs Kilometer lang. Der Ausbau benachbarter Abschnitte erfolgt zeitlich versetzt. Zwischen zwei gleichzeitig in Bau befindlichen Abschnitten gibt es immer einen mindestens sechs Kilometer langen baustellenfreien Abschnitt. Überlange Baustellen wurden bewusst vermieden. Das erhöht die Verkehrssicherheit.
Der Ausbau unter Verkehr stellt besondere Anforderungen an Bauablauf, Logistik und Verkehrsmanagement. Auf Nutzer und Anliegergemeinden kommen während der Bauarbeiten zudem zahlreiche Einschränkungen, z.B. durch Baustellen, Sperrungen von Querungen, Umleitungen und Vollsperrungen, zu. Dies sind keine PPP-spezifischen Projektnebenwirkungen. Jedoch werden derartige Einschränkungen bei einem gleichzeitigen Ausbau von bis zu 7 Bauabschnitten intensiver wahrgenommen, als bei konventionellen Einzelbaustellen. Entsprechend groß ist der Informationsbedarf der Nutzer und Anlieger.
Eine Übersicht zu allen aktuellen Baustellen sowie bevorstehenden Vollsperrungen finden Sie hier.
Die gemeinsamen Pressemitteilungen der NLStBV und von A1 mobil mit Detailinformationen zu Verkehrsbeeinträchtigungen finden Sie hier.
